Промышленность

3-5 дней на этаж: как алюминиевая опалубка GETO меняет графики строительства

Время — это валюта современного строительства. Каждый сэкономленный день на проекте означает снижение затрат на финансирование, более раннее получение прибыли и укрепление конкурентных позиций на рынке. Для высотных зданий, где необходимо последовательно отливать десятки одинаковых плит перекрытия, скорость цикла опалубки напрямую определяет общую продолжительность проекта. Алюминиевая опалубочная система GETO разработана таким образом, чтобы сократить этот цикл всего до трех-пяти дней на этаж — темп, которого было трудно достичь с помощью традиционных методов опалубки. В этой статье рассматриваются конкретные механизмы, технологии и методы организации рабочего процесса, которые обеспечивают это ускорение, и подробно рассказывается о том, как алюминиевая опалубка меняет графики строительства.

Трех-пятидневный цикл: новый эталон производительности опалубки.

Цикл строительства одного этажа включает в себя последовательность действий: установка опалубки, укладка арматуры, заливка бетона, выдержка бетона для достижения достаточной прочности и демонтаж опалубки для повторного использования на следующем этаже. В традиционных проектах с использованием деревянной опалубки эта последовательность обычно занимает от восьми до двенадцати дней на этаж, причем большая часть времени уходит на медленную сборку и демонтаж деревянных панелей. Стальная опалубка, хотя и более долговечна, часто требует поддержки крана для перемещения, что может создавать узкие места, поскольку время работы крана распределяется между другими задачами на площадке.

Система алюминиевой опалубки GETO обеспечивает цикл опалубки от трех до пяти дней благодаря сочетанию легких материалов, высокоточной инженерии и конструкции с возможностью раннего демонтажа, позволяющей снимать опалубку, пока бетон продолжает затвердевать под опорой независимых подпорок. Это представляет собой фундаментальный сдвиг в методологии опалубки, переход от медленного, трудоемкого процесса к быстрой, систематической операции, которую можно с одинаковой эффективностью повторять на десятках этажей.

Алюминиевая опалубочная система GETO

Система ранней зачистки: техническая основа быстрой циклической работы

Преимущество системы GETO в скорости выполнения работ обусловлено не только меньшим весом панелей. Более важным фактором является конструкция опалубки, позволяющая быстро демонтировать большинство компонентов, сохраняя при этом несущую способность для затвердевающего бетона.

Как работает механизм быстрой зачистки

В традиционных системах опалубки демонтаж панелей часто требует разборки несущей конструкции, а это значит, что бетон должен быть достаточно прочным, чтобы выдерживать собственный вес, прежде чем можно будет приступать к демонтажу. Это вынуждает строительную бригаду ждать несколько дней, в течение которых опалубка остается на месте и недоступна для использования на следующем этаже.

Система GETO использует иной подход. Опалубка спроектирована с независимыми опорными головками, которые остаются на месте после заливки бетона. Когда панели снимаются, обычно через двадцать четыре-тридцать шесть часов после заливки, сто процентов вертикальных опор остаются неповрежденными, обеспечивая непрерывную поддержку новой плиты. Сами панели, составляющие приблизительно девяносто процентов опалубочного материала, освобождаются для переноса на следующий этаж. Эта модель «быстрое снятие, медленное твердение» позволяет строительному циклу продолжаться без перерыва, поскольку опалубка поднимается вверх, а бетон набирает прочность под защитой опор.

Временные рамки разборки различных структурных элементов

Возможность раннего демонтажа опалубки применима к различным конструктивным элементам, хотя сроки различаются в зависимости от роли элемента в конструкции. Вертикальные элементы, такие как стены и колонны, могут быть очищены от опалубки уже через двенадцать-двадцать четыре часа после заливки бетона, при условии достаточного затвердевания бетонной поверхности. Боковые панели балок имеют аналогичный срок. Для плит перекрытия алюминиевые панели можно снять через тридцать шесть-сорок восемь часов, при этом опорные стойки и вертикальные стойки, которые были сняты раньше, остаются на месте. Сами опорные стойки остаются на месте в течение десяти-двадцати дней, пока бетон не достигнет ста процентов своей проектной прочности. Такой поэтапный подход обеспечивает структурную безопасность, максимально используя возможности опалубочной системы.

Цифровые инструменты, ускоряющие рабочий процесс

Физические характеристики алюминиевой опалубки усиливаются благодаря набору цифровых инструментов, которые упрощают этапы проектирования, планирования и монтажа проекта. Эти инструменты уменьшают количество ошибок, упрощают сборку на строительной площадке и позволяют строительным бригадам работать быстрее и увереннее.

Программное обеспечение для промышленного 3D-проектирования и снижение количества ошибок.

Эффективность проекта по установке алюминиевой опалубки во многом определяется качеством этапа проектирования. Программное обеспечение GETO Industrial 3D Design позволяет проектировщикам создавать полную цифровую модель опалубочной конструкции, оптимизируя компоновку панелей и выявляя потенциальные коллизии или ошибки до начала физического производства. Такой проактивный подход исключает дорогостоящие и трудоемкие исправления, которые часто возникают при обнаружении проблем во время монтажа. Программное обеспечение также может генерировать подробные сборочные чертежи и спецификации материалов, гарантируя, что панели и компоненты, доставленные на строительную площадку, точно соответствуют требованиям проекта.

Система QR-кодов для точной сборки на месте.

Переход от цифрового проектирования к физическому монтажу обеспечивается системой управления QR-кодами, которая связывает каждую опалубочную панель с ее обозначенным местом в сборке. Каждая панель имеет уникальный код, который можно отсканировать на месте, что позволяет рабочим быстро убедиться в правильности установки панели в нужном месте. Эта система снижает потребность в высококвалифицированных специалистах по опалубке, способных интерпретировать сложные чертежи, что позволяет привлечь к процессу монтажа более широкий круг строительных рабочих. В результате сокращаются сроки сборки, уменьшается количество ошибок и повышается эффективность использования имеющейся рабочей силы.

Облегченная конструкция и эффективность труда

Физическая работа с опалубочными панелями является важным фактором, влияющим на скорость монтажа и демонтажа. Вес панелей определяет, можно ли их перемещать вручную или требуется механический подъем, а простота сборки влияет на численность необходимой бригады.

22-25 кг/м²: Вес, который меняет логистику на объекте.

Алюминиевые панели GETO весят приблизительно от двадцати двух до двадцати пяти килограммов на квадратный метр, что относит их к более лёгким образцам опалубки. Этот вес легко переносится двумя рабочими вручную, что снижает зависимость от кранов и другого подъёмного оборудования. В проектах, где время работы крана ограничено, возможность перемещать и устанавливать панели без механической помощи обеспечивает значительное преимущество в планировании работ. Лёгкая конструкция также снижает физическую нагрузку на рабочих, что может способствовать повышению производительности и снижению количества ошибок, связанных с усталостью.

Снижение требований к численности персонала и ускорение обучения.

Модульная конструкция системы GETO упрощает процесс сборки. Панели спроектированы таким образом, чтобы точно соединяться друг с другом с использованием стандартизированных соединений, не требующих резки или модификации на месте. В результате получается система, которую могут собрать рабочие с относительно небольшим опытом. Система QR-кодов дополнительно снижает требования к квалификации, предоставляя четкие указания по размещению панелей. Такая доступность позволяет руководителям проектов задействовать большее количество рабочих для выполнения опалубочных работ, а снижение зависимости от высококвалифицированных плотников может стать значительным преимуществом на рынках, где таких специалистов не хватает. Сочетание более легких панелей и упрощенной сборки означает, что одна бригада может выполнить больше квадратных метров опалубки в день, что напрямую способствует трех-пятидневному циклу строительства.

Примечание по выбору опалубочной системы

Выбор подходящей опалубочной системы также может повлиять на эффективность работы на строительной площадке. Компания GETO предлагает как системы с анкерными болтами, так и системы с плоскими анкерными болтами для удовлетворения различных требований проекта. Для получения дополнительной информации о выборе правильной системы в зависимости от параметров конкретного проекта обратитесь к подробному руководству по сравнению систем.

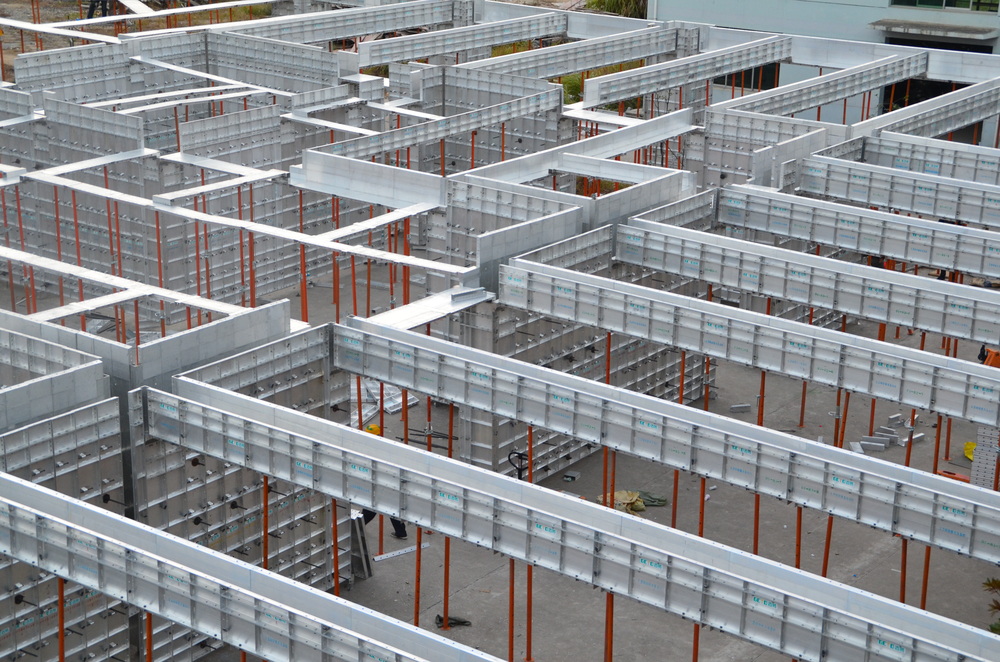

алюминиевая опалубочная система GETO

Реальные результаты: система GETO на практике

Технические возможности алюминиевой опалубочной системы GETO были подтверждены в ходе проектов различного масштаба и сложности. В таблице ниже приведены сводные данные о характеристиках системы GETO в сравнении с традиционными аналогами, основанные на опыте эксплуатации и отраслевых стандартах.

Показатель эффективности

Алюминиевая опалубка GETO

Деревянная опалубка

Стальная опалубка

Типичный цикл работы этажа

3-5 дней

8-12 дней

8-10 дней

Вес панели

22-25 кг/м²

Приблизительно 10-30 кг/м²

35-85 кг/м²

Требования к рабочей силе

Низкий уровень; требуются минимальные специальные навыки.

Высокая стоимость; требуются квалифицированные плотники.

Умеренная сложность; часто зависит от крана.

Скорость сборки

Быстрое модульное соединение штифтами и клином.

Медленно; требует подгонки и обрезки.

Средний размер; болтовые соединения

Остаточная стоимость

Высокий уровень; алюминий подлежит переработке.

Низкая стоимость лома; минимальная стоимость металлолома.

Умеренная стоимость; стоимость лома стали.

Пример применения системы в высотном коммерческом проекте в Восточной Азии наглядно демонстрирует реальное влияние этих эксплуатационных характеристик. Проект включал восемнадцатиэтажное офисное здание с двумя несущими трубами, что требовало решения, способного справиться с повторяющейся планировкой этажей, сохраняя при этом скорость и безопасность. Интегрированная система подъема GETO и система алюминиевой опалубки обеспечили быструю цикличность, при этом опалубка перемещалась этаж за этажом систематическим и эффективным образом. Успех проекта отражает более широкую применимость системы к проектам, где сроки являются критически важным фактором успеха.

Заключение: Преимущества алюминиевой опалубки GETO с точки зрения эффективности.

Трех-пятидневный цикл возведения пола — это не теоретическая спецификация, а практический результат, продемонстрированный на многочисленных проектах. Система алюминиевой опалубки GETO обеспечивает такую скорость благодаря сочетанию легкого, но прочного материала, конструкции с ранним демонтажем, минимизирующей время простоя, и набора цифровых инструментов, оптимизирующих процесс проектирования и монтажа. Легкие панели снижают зависимость от подъемного оборудования, а система управления QR-кодами позволяет бригадам быстро и точно собирать опалубку.

Преимущества системы GETO с точки зрения сроков выполнения работ напрямую приводят к экономическим выгодам. Более быстрые сроки строительства снижают затраты на финансирование, позволяют раньше ввести в эксплуатацию или продать готовое здание и могут обеспечить конкурентное преимущество на рынках, где скорость вывода продукции на рынок является ключевым фактором. Для высотных проектов с повторяющейся планировкой этажей, где цикл опалубки повторяется десятки раз, совокупная экономия времени может быть существенной. Система GETO предлагает проверенный путь к достижению этой экономии, сочетая практичные, проверенные на практике инженерные решения с поддержкой комплексной сервисной модели. Для подрядчиков и застройщиков, стремящихся максимизировать эффективность своих строительных работ, алюминиевая опалубочная система GETO представляет собой решение, обеспечивающее измеримые результаты на каждом этаже.
